自省校2014年11月中下旬召开云教室二期建设双向视频会议后,各受援单位积极响应,从选址、定装修方案到申请IP地址等云教室建设的各项准备工作迅速启动。为了督促建设工作进展,实行周报制度,并借助2015年1月期末考试巡考之机,派相关实地检查督促云教室建设工作。
截止2015年3月12号,41家受援建设单位,云教室装修工作已近收尾验收阶段,66%的受援单位完成了云教室装修工作,其中12所分校、15个工作站的云教室已建成,有10家受援单位装修工作正在进行中,预计在月底前完工,其余4个单位因招投标、单位搬迁、合并有所延误,这些单位近期也要陆续开工云教室的建设。
通过前期的检查和实地调研了解到,大部分受援单位都能按照省校的要求,积极开展云教室建设的前期准备工作,在教室选址、立项审批、建设资金上交等方面都给予了大力的支持,充分反映出受援单位都能从积极探索远程教学模式,推进学习支持服务方面认识并开展云教室建设的工作。
特别是有的受援单位在建设过程中,仔细研究云教室的装修方案,并根据现场的实际情况提出装修建议改进方案,为以后云教室更好地发挥功效奠定基础。

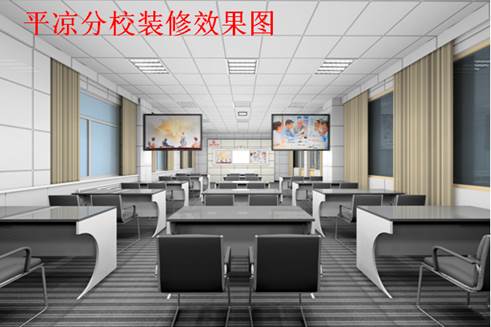

平凉分校因地制宜进行装修为了解决隔墙比较薄的问题,采用了隔音加吸音的方案。为了提供良好的采光和视觉效果,采用LED平板灯,进行四路控制,已适应不同的灯光需求。还为以后的升级改造预留了强电插板、网线接口和走线槽。
白银分校提出在云教室配备两个天花板全向数字麦克风,改善拾音麦克效果。还建议由省校统一配备并加装云教室后方高清数字摄像头,实现真正意义上的双向视频效果。
部分云教室装修展示:








甘肃广播电视大学云教室项目组
2015年3月11日
